春日清晨,環縣小南溝鄉的丘陵溝壑間,風機林立,葉片迎風飛轉。

半山坡,甘肅電投慶陽新能源有限責任公司項目一級主辦胡國武仰頭望向風機,準備開始一天的巡檢。這位來自白銀的90后小伙,2018年6月入職,已在這片高原扎根近八年。
他的任務,是確保風機發出的每一度綠電,都能安全并入電網,再輸送到慶陽“東數西算”產業園。
胡國武參與的項目,正是全國首個綠電聚合直供數據中心試點項目——甘肅電投慶陽東數西算產業園區綠電聚合試點項目。項目核心,就是探索“算力+電力”協同新模式,實現新能源就近供電、聚合交易、就地消納。

環縣風光資源富集。甘肅電投集團在此投資建設綠電聚合試點200萬千瓦項目,直接服務慶陽“東數西算”數據中心集群。項目分批次推進,一期裝機100萬千瓦,含75萬千瓦風電和25萬千瓦光伏,同步建設2座330千伏升壓站。
項目建成后,風電場年可利用小時數達2042.2小時,年上網電量15.3億千瓦時;光伏電站年發電量4.6億千瓦時。園區到戶綜合電價可控制在0.4元/千瓦時以下。

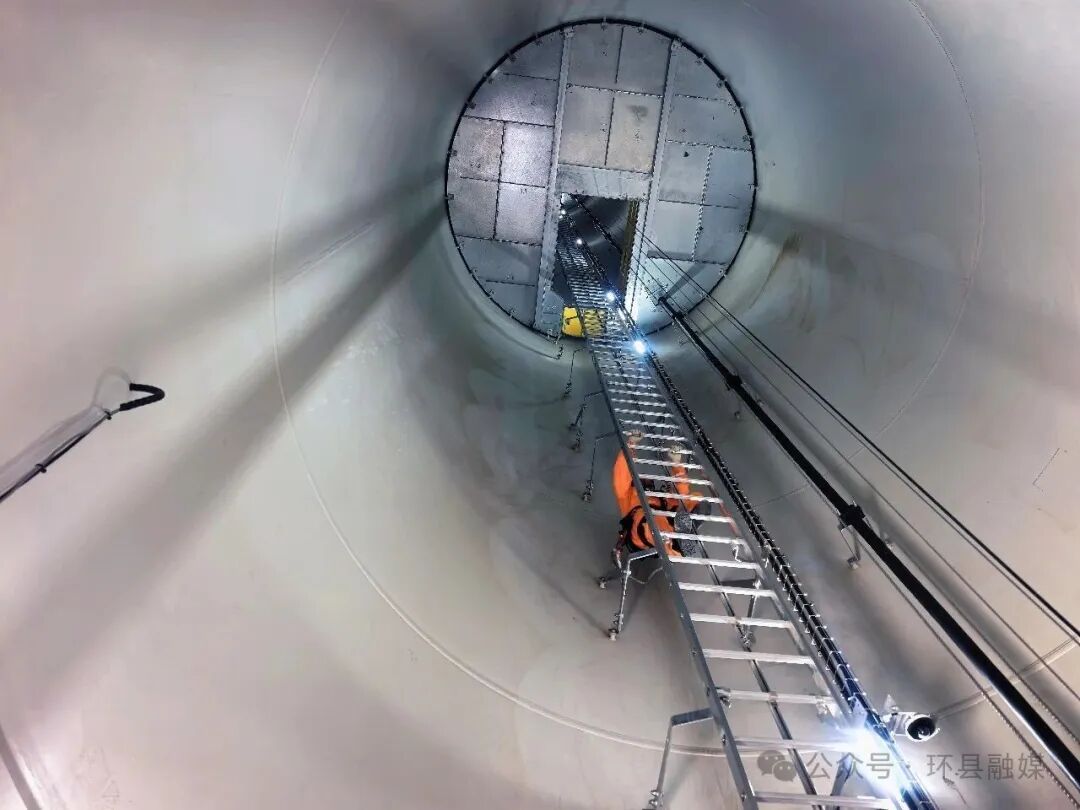

打開風機驗電,胡國武順著塔筒爬梯向上攀爬。125米高的風機,相當于40多層樓。他逐項檢查主軸潤滑、主軸密封、溫度傳感器、連接螺栓,以及齒輪箱油路連接部位、潤滑油位、溫度傳感器等各大部件主要檢查部位。

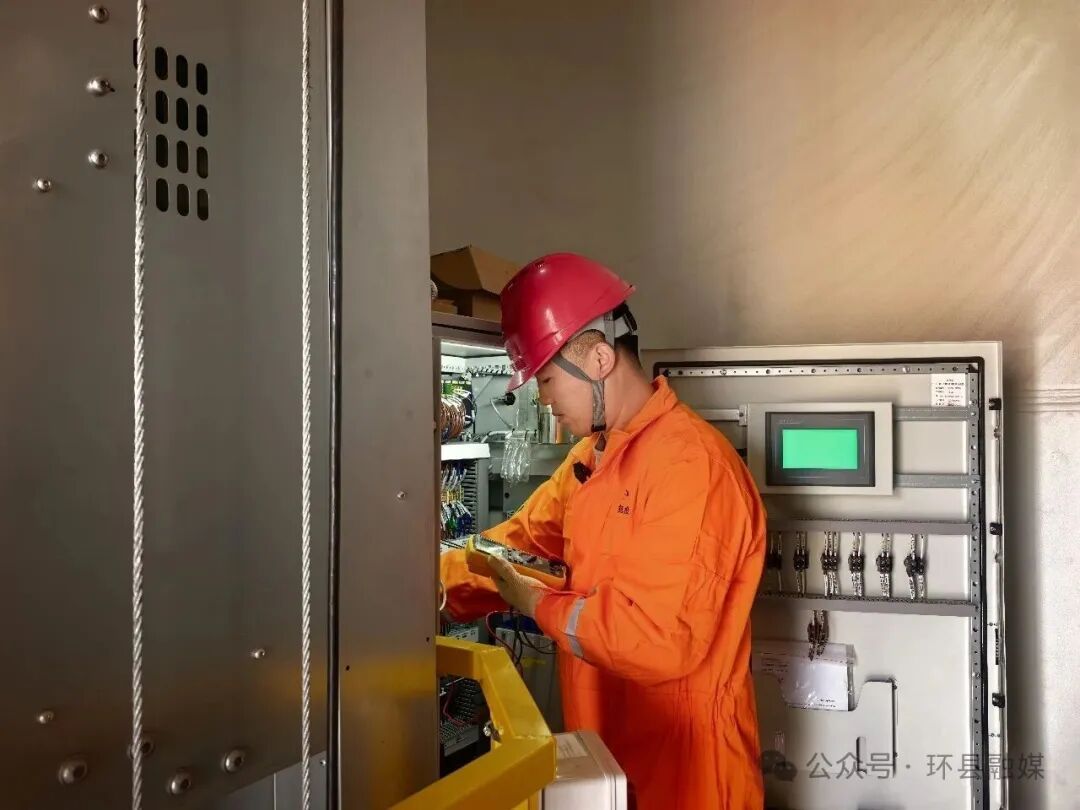

“主軸潤滑完好、密封完好、溫度傳感器正常、連接螺栓無松動……齒輪箱油路連接部位完好、潤滑油位正常、溫度傳感器正常。”他一邊檢查一邊記錄。
這樣的巡檢,他和同事們日復一日,用腳步丈量著一座座山頭。小南溝鄉的項目現場,各類施工機械轟鳴,已完成58臺風機基礎澆筑,9臺風機整機吊裝,13.4兆瓦風電完成并網。截至目前,項目已進入建設攻堅關鍵階段,現場施工、管理人員達675人,裝載機、吊車等施工機械41臺,光伏區已完成打樁12萬余根,支架安裝5124組,組件安裝2876組。配套建設的2號升壓站已帶電運行,1號升壓站已具備帶電條件。

“從去年三月份的前期風機選址,到現在的全面施工,我們見證了環縣新能源項目從小到大、從分散到聚合的跨越式發展。”甘肅電投慶陽新能源有限責任公司慶陽項目部副主任張偉說。
在他看來,項目不僅承載著綠色能源的使命,更承載著助力“東數西算”國家戰略的責任——用環縣的風光資源,點亮慶陽的算力中心。

“環縣這片熱土,正成為公司布局新能源與數字產業協同發展的戰略高地。”張偉表示,“環縣綠電,已并入電網,就近供應‘東數西算’產業園區。”
風機還在轉,綠電還在送。建設者們的腳步從未停歇,為國家“雙碳”目標和數字經濟發展注入源源不斷的綠色動能。
記者:楊蕊
