黃土塬上春潮起,數算高地建設忙。在全國一體化算力網絡國家樞紐節點慶陽數據中心集群的核心區域,中國電信“東數西算”慶陽園區迎著春日的暖陽,以“起步即沖刺、開工即決戰”的奮進姿態,在春節后第一時間按下復工復產“加速鍵”。從機房內的設備調試到工地上的機械轟鳴,從水冷系統的精細施工到機架機柜的有序上架,園區各個建設現場一片熱火朝天的景象。作為國家“東數西算”工程的重要承載地,中國電信慶陽園區正以硬核的建設速度、精益的施工品質,書寫著革命老區數字經濟崛起的新篇章,為慶陽打造“中國算谷·智慧慶陽”注入強勁的電信力量。
春早人更勤,復工正當時。春節的年味尚未散去,中國電信慶陽園區的建設者們便告別假期,奔赴各自的工作崗位,讓園區迅速恢復了忙碌的建設節奏。相較于往年,今年園區的復工復產工作啟動更早、推進更快、力度更大,這背后既是對國家“東數西算”戰略部署的堅定踐行,也是對客戶交付承諾的硬核兌現。中國電信“東數西算”慶陽園區維護中心副主任楊志文介紹,為了保障復工復產工作高效推進,園區在春節前就完成了采購籌備、人員調配、到貨管理等全流程準備工作,各條線安排專人緊盯工程進度關鍵節點,讓大部分前期工作在節前落地見效。春節期間,機房交付仍未停工;假期剛過,園區便第一時間組織施工人員返崗、施工設備進場,重點推進慶陽智能算力中心1號樓二樓及部分一樓液冷區域的復工復產工作,讓算力高地的建設熱潮在春日的黃土塬上持續涌動。

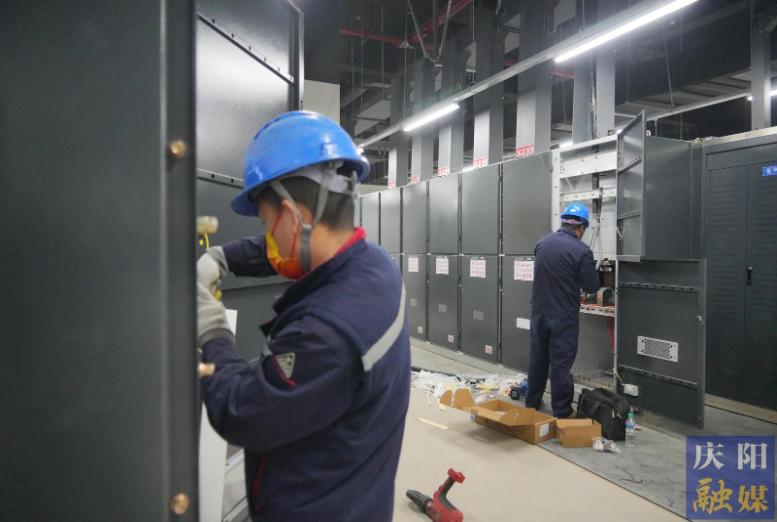

細微處見真章,精工匠心筑根基。在園區復工復產的忙碌圖景中,每一個施工崗位上的堅守與雕琢,都是項目高質量推進的生動注腳。在1號樓的1樓配電室內,電工師傅王夢發和工友們正俯身專注于部分10KV戶內終端頭的制作工作,指尖的操作精準而沉穩,從下刀的精度到深度,每一個步驟都秉持著一絲不茍的態度。面對記者的提問,王夢發樸實的話語里滿是專業與責任:“在這過程中每一層多長都精確在毫米級,同時要保證下刀無明顯刀痕,這樣才能保證質量、保障后期設備安全運行。”這方寸之間的精益求精,正是中國電信慶陽園區建設者們匠心的縮影,也為整個算力中心的穩定運行筑牢了最基礎的安全防線。

項目建設的快節奏,體現在一個個具體的施工節點中,更彰顯在實打實的建設成果里。當前,慶陽智能算力中心1號樓項目正處于交付攻堅的關鍵階段,三樓、四樓已完成首批交付,成為園區率先投入算力服務的核心區域,為承接東部地區算力需求提供了堅實的硬件支撐。在此基礎上,園區建設者們正集中力量推進剩余區域的施工建設,一方面對機房水冷系統支管路、冷塔主管路、冷凍機房冷機配套設施進行最后的連接收尾,讓這套依托慶陽獨特氣候優勢打造的綠色制冷系統盡快形成完整能力;另一方面加緊推進二樓、一樓基礎配套電源擴容工程,為后續算力規模提升筑牢電力保障根基。按照建設計劃,3月20日左右1號樓將實現全面交付,屆時這座按照國標A級機房標準建設的算力載體,將以滿格狀態投入運營。
算力規模的快速攀升,是園區建設成效最直觀的體現。截至目前,慶陽智能算力中心1號樓已交付第一批機架,交付速度超行業同期水平,這份亮眼的成績單背后,是中國電信對算力設施建設的精準把控和高效推進。依托這些高標準機架,園區已形成約3萬P的算力規模,這些算力資源正源源不斷地為人工智能大模型訓練、云計算服務、數字產業發展等提供強力支撐。值得一提的是,園區的算力建設并非簡單的規模堆砌,而是始終堅守綠色發展理念,依托慶陽全年平均氣溫低于8攝氏度的氣候優勢,通過水冷冷凍水系統疊加模塊多聯熱管系統,讓冷源自然利用時間占全年98.6%,PUE值低于1.2,優于行業平均水平,真正實現了算力發展與綠色低碳的同頻共振。

工程建設的高效推進,離不開科學的管理模式和硬核的保障舉措。為了搶抓建設工期,保障交付進度,中國電信慶陽園區充分發揮自身管理優勢,在關鍵節點上打出了一套“組合拳”,讓“慶陽速度”有了堅實的支撐。在施工組織上,園區創新采用交叉作業模式,推行換人不換班的施工機制,白天的建設隊伍專注于主體施工和設備安裝,晚上的隊伍則進行配套調試和細節完善,讓施工現場始終保持高效運轉,最大限度壓縮建設工期。在物資保障上,園區傾盡人力物力打通供應鏈條,當設備進入到貨周期時,第一時間派出7個工作小組前往供貨廠商現場督促發貨,在貨物運輸環節,采用專車運輸,確保設備以最快速度運抵施工現場,讓物資供應始終跟上施工節奏。在人員管理上,園區建立了全流程的責任落實機制,各條線安排專人盯守關鍵節點,從施工質量到進度把控,從安全管理到服務保障,實現了全環節、無死角的精細化管理,讓每一項工作都落到實處、見到實效。
一手抓當前項目的交付攻堅,一手抓后續工程的規劃啟動,中國電信慶陽園區始終保持著“一盤棋”的建設思路,讓算力設施建設的接力賽有序推進。在1號樓項目即將全面交付的同時,園區的建設規劃已延伸至更遠的未來,按照計劃,3月份將同步啟動二期工程,力爭在2026年年底實現交付,二期采用模塊化、裝配式建設,將進一步提升園區的算力承載能力。從單棟機房的打造到整個算力園區的布局,中國電信慶陽園區的建設步伐始終堅定有力,一步步勾勒出超大型綠色算力中心的發展藍圖。
之所以能實現建設節奏的無縫銜接、建設任務的高效推進,源于園區對“快交付”目標的堅守,更源于前期充分的準備工作和清晰的發展規劃。楊志文表示,園區在與客戶簽約過程中就明確了交付時限,這也成為推動各項工作的核心導向。為了兌現交付承諾,園區不僅在節前完成了采購、人員、到貨管理等全方位準備,更在春節后第一時間將復工復產與工程建設、收益創造緊密結合,讓每一項施工工作都朝著實際應用、實際效益邁進。這種“以目標為導向、以結果為導向”的建設思路,讓園區的每一步建設都走得穩、走得實,也讓中國電信的算力服務能更快地對接市場需求、賦能數字經濟。

作為最早投身慶陽“東數西算”工程建設的央企之一,中國電信始終以“國家隊、主力軍、排頭兵”的擔當,為慶陽算力高地建設筑牢根基。從2022年立項啟動慶陽算力中心建設,到2023年建成投運提供超2萬P算力規模,再到如今慶陽智能算力中心快速推進,中國電信始終跑出算力建設的“加速度”,不僅建成了高標準的算力設施,更打造了“息壤”算力調度平臺,實現了算力資源的實時監控和跨省調度,為慶陽算力資源服務全國奠定了技術基礎。截至目前,中國電信慶陽園區機架上架率高達97.06%,吸引了多家行業頭部客戶入駐,智能算力、通用算力等高價值服務簽約額累計近8000萬元,實現了建設與運營的雙豐收,也印證了慶陽算力產業的強大吸引力和發展潛力。
黃土塬上的算力宏圖,正在實干中徐徐展開。當前,慶陽數據中心集群已實現智算規模突破11.4萬P、建成機架達10萬架的“雙十萬”目標,在全國八大算力樞紐節點中樹立起智算占比最高、消納最充分的標桿典范。作為集群建設的核心力量,中國電信慶陽園區的復工復產和項目建設,不僅是慶陽算力產業發展的一個縮影,更是國家“東數西算”工程深入推進的生動體現。隨著1號樓的全面交付及二期工程的啟動,中國電信慶陽園區的算力規模將持續提升、算力品質將不斷優化,為慶陽承接京津冀、長三角、粵港澳等區域算力需求提供更加強勁的支撐,也為革命老區從“能源輸出地”向“算力供給消納地”轉型注入核心動能。
